2008
- Schadensanalyse
- Bretter des Tonnengewölbes abgenommen
2009
- Dachziegel abgenommen
- Neuen Dachstuhl gesetzt
- Ringanker eingebaut
- Dacheindeckung vorgenommen
- Tonnengewölbemontage
- Außenputz und Anstrich
- Fensterreparatur
2010
- 16. August: Beginn Restaurierung Deckenausmalung
- Innenputz erneuert
- 6. Oktober: Bild „Verklärung Jesu“ fertig
- Montage Steckdosenring
- Erste Tonnenhälfte restauriert
2011
- 27. April: Beginn Restaurierung Decke Orgelprospekt
- 30. Mai: Beginn tischlerseitig Reparatur Emporen
- 1. Juni: 2. Deckenhälfte fertig
- 7. Juli Obere Empore fertig restauriert
- September: Innenanstrich Kirchenschiffwände
- 28. September: Letzte Blumenzöpfe erste Empore restauriert
- 21. Oktober Neue Brüstung 1. Empore durch Tischler
- 19. Dezember Altarreparatur tischlerseitig beendet
2012
- Nordtür und Sandsteingewände repariert und restauriert
- 11.-27. Juni Abwaschen des Altares
- Herrschaftsstand links tischlerseitig repariert
- 10. Juli Beginn Restaurierung Mittelkrone
- Eingangsbereich mit Baustempeln gesichert
- 17. Juli Vergoldung Fries und Mittelkrone
- Schacht arbeiten und Kies einbringen hinter den Herrschaftsständen
- 14. August Apostel Johannis wird restauriert
- August: Abriss alte Mitteltür, Zwischenwand, Deckenbalken
- 30. August Erste Balken der Zwischenwand gesetzt
- Stromkabel für Sitzpolsterheizung verlegt
- 26. September Herrschaftsstand links restauriert
- 6. Oktober Deckenverkleidung Eingangsbereich
- 15. Oktober bis 9. November Fußboden im Chorbereich neu verlegt
2013
- 27. Februar bis 6. März Einbau acht neuer Fenster
- Fortsetzung Balkeneinbau Zwischenwand
- 5. April Einbau Zwischentür
- 14. Mai Trockenwand WC
- 16. Mai Fortsetzung Restaurierung Altar, Fortsetzung WC-Einbau
- 25. Juni Reparatur Herrschaftsstände rechts
- 8. Juli Abriss Zwischenwand (24 cm dickes Mauerwerk)
- 5. August Großaktion Aushub Fußboden Eingangsbereich
- 9. August Einbau Estrich
- 22. August Restaurierung Altar für 2013 beendet
- 28. August Einbau Zwischenwand Teeküche
- Wappen über der Nordtür wird restauriert
- September: Deckeneinbau, Putz und Malern des Eingangsbereiches, Lampen werden angebracht
- 2.-5. Oktober Fliesen Fußboden Eingangsbereich
- 10. Oktober Ganzglastür Teeküche
- 28. Oktober Sakristeitüren tischlerseitig eingesetzt
- 12. November Fertigstellung WC
- 13. November Einbau Möbel Teeküche
- 21. November Neue Sandsteinstufen Altar
- 19. Dezember Installation Deckenstrahler auf Säulen
2014
- 8. Januar Sakristeitüren abgewaschen
- Häkelvorhänge für Sakristeitüren
- 13. Februar Fliesen Technikraum
- 14. Februar Erster Posaunenengel restauriert
- 8.-14. April Restaurierung Sakristeitüren
- 9. Mai 2. Posaunenengel fertig
- 19.-26. Mai Vergoldung Ohren am Altar
- Juli: Wegebau um die Kirche
- 4. September Beginn Elektromontage für Sitzpolster
- 8. September bis 22. Oktober Tischlerreparatur Kirchenbänke
- 15. September Großaktion Schachtarbeiten Fußboden Kirchenschiff
- 17.-18. September Unterbeton und Estrich
- 1. Oktober bis 14. November Malerarbeiten Bänke
- 7.-14. Oktober Restaurierung Stirnseiten Bänke
- 14. Oktober Großer Arbeitseinsatz Streichen Balken Flur
- 17. Oktober Sitzpolster werden geliefert
- 13.-23. November Plattenverlegung Kirchenschiff
- 19. November Montage Sitzpolsterheizung
2015
- 8.-9. Januar Tischlerei Alpha GmbH fertigt den Fußboden hinter dem Altar und repariert eine Truhe aus dem Jahr 1859
- 14. Januar Firma f-werbung liefert Ehrentafeln für freiwillige Helfer und Handwerker
- 16. Januar Klaus-Dieter Friedrich (Salomonsborn) bringt das restaurierte Uhrwerk der früheren Turmuhr. Es soll bis zur Kirchweih als „Schauuhr“ funktionsfähig sein.
- 19. Januar Prof. Bernhard Mai begutachtet die Schraubenpauken, Kostenangebot wird erstellt.

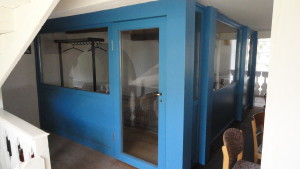

- Die Winterkirche wird von ihrem „schwimmhallenblau“ befreit. Am 10. April war die Renovierung abgeschlossen.
- Am 12. Oktober 2015 erfolgte die Herunternahme der kultur-historisch wertvollen „Kucherglock“ durch die Firma „Turmuhren & Glocken Willing“ (Gräfenhain). Sie weist einen Flankenriss auf, der 2016 geschweißt werden wird. Vom 13. bis 15. Oktober erfolgt die Reparatur des Glockenstuhls durch Zimmermeister Roberto Ruft aus Hörsel. Die „Schillingglocke“ erhält anschließend ein Holzjoch und einen neuen Klöppel.
- Seit 6. November sind die restaurierten Schraubenpauken da. Sie wurden unter Leitung von Prof. Bernhard Mai an ihrem ursprünglich noch erkennbaren Standort auf der obersten Empore montiert.

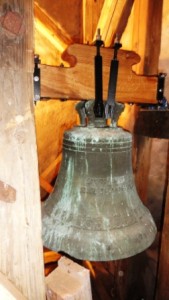

- Am 19. November hat die Firma „Turmuhren & Glocken Willing“ in Zusammenarbeit mit „AB Elektro“, André Brade, die Schillingglocke von 1920 wieder eingebaut. Sie erhielt statt des bisherigen Stahljochs ein Holzjoch, einen neuen Klöppel und ein elektrisches Läutewerk.
2016

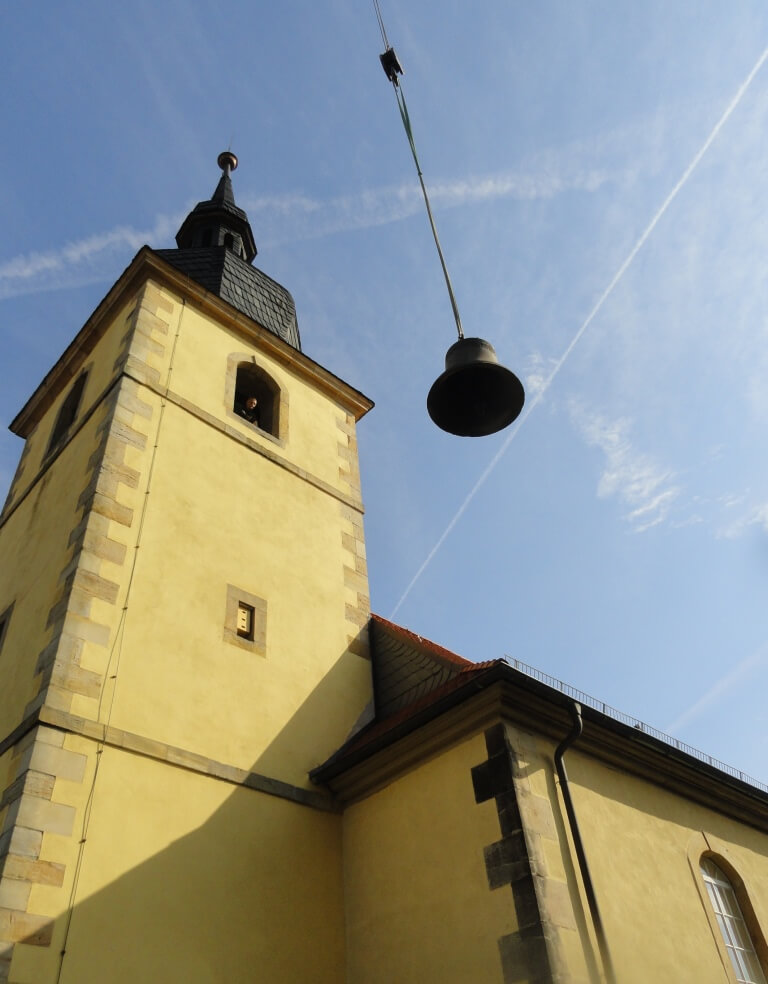

- „Jahrhundertereignis“: Aufziehen der Kucherglocke am 8. Juni
- 17./18. August Mauerwerksanierung (Mauerwerkinjektion, in Eigenleistung Turmsockel „gekärchert“ – So haben wir in Sachen Feuchtigkeit rundum Ruhe.)
- malermäßige Ausführung des Sockels am 29.09.
- Am 18. November 2016 wurde ein Gesangbuchregal eingebaut.
2017
- Noch ein „Jahrhundertereignis“: Eine neue Glocke für St. Dionysius wird anlässlich des „Kirchentages auf dem Weg“ in Erfurt am 25. Mai live gegossen
- Zwei Tage später, am 27. Mai wird sie „ausgepackt“ und „angeschlagen“
- Am 15. Juni wird die Glocke aufgezogen und im Turm montiert.
- Dezember 2017: Stadtwerke Erfurt unterstützen das Projekt Turmuhr mit Stundenschlag und Zifferblatt finanziell
2018
- Am 8. Mai wird das Uhrwerk der Firma W.Kühn von 1919 aus Gräfenroda wieder in den Turm gesetzt. Von dort wird über Gelenkwellen ein Stundenschlag zu jeder halben und vollen Stunde per Hammeranschlag an die „Bachertglocke“ und ein Zifferblatt mit vergoldeten Ziffern und Zeigern montiert.
